改築工事の様子

ページ番号2006695  更新日: 2026年7月11日

印刷大きな文字で印刷

7/10 準備工事の様子、他

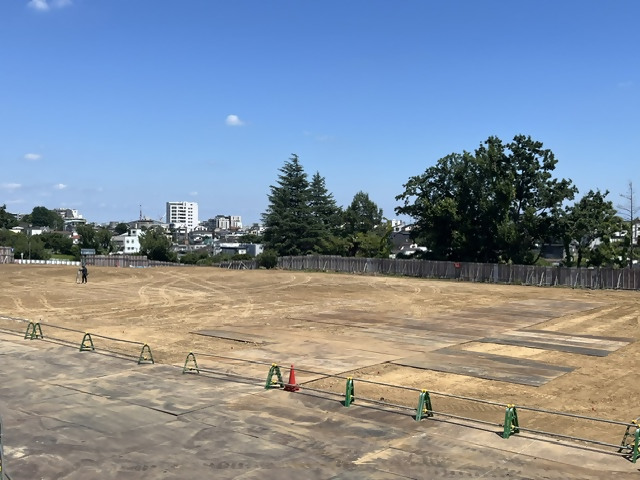

工事9

工事10

工事11

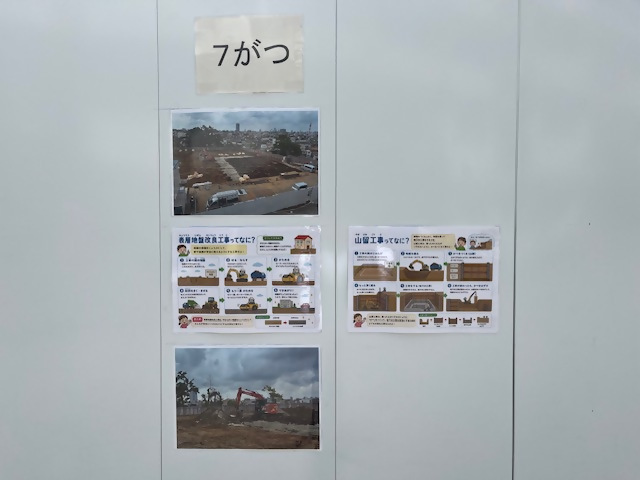

先週お伝えした表層地盤改良工事もほぼ終わり、大きな機会が入れるように鋼板が敷かれています。来週から山留工事に入る予定です。三角校庭のフェンスには、これから始まる工事の様子を月ごとに何の工事が行われているのかを示す掲示が行われるようになりました。

7/3 準備工事の様子

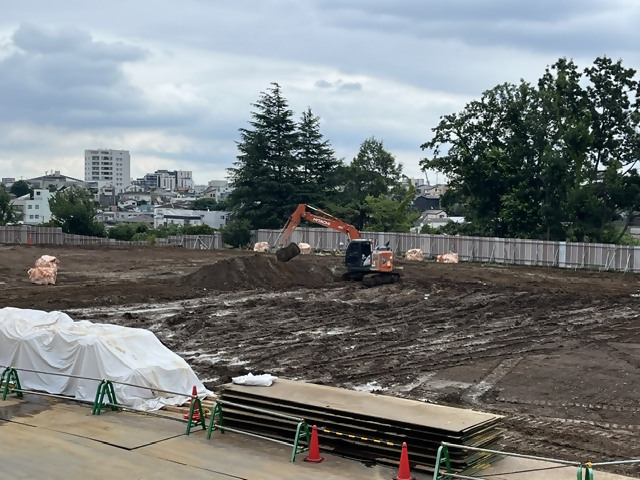

工事7

工事8

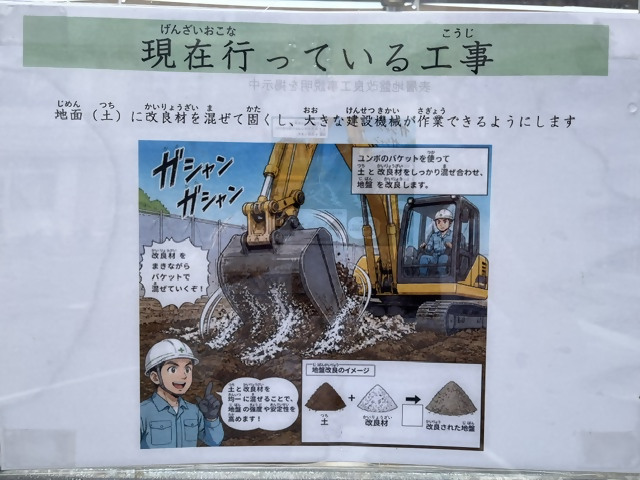

大きな建設機械が作業できるようにするために、新校舎を建設する場所の地面に改良材料を混ぜて固くする作業を行っています。右の写真の通り、三角校庭のフェンスの間に「現在行っている工事」という表示が掲示されました。子どもたちがフェンスの向こう側でどのような作業を行っているかが分かる説明になっています。

6/19 準備工事の様子

0619準備工事1

0619準備工事2

新校舎を建てる場所を整地するため、ショベルカーで作業を行っています。また、体育館を建てる予定の反対側の道路に工事車両が出入りする出入り口が作られました。新校舎完成時には、この出入り口に門が設置される予定です。

6/12 準備工事の様子

工事の様子3

工事の様子4

工事の事務所が立ち上がりました。作業員や工事の車両も増えてきました。工事を行うため道路側のフェンスを外し覆いに付け替えたり、草刈りを行ったりするなどの準備が進んでいます。

6/5 準備工事の様子

工事1

工事2

6月に入り、準備工事が本格的に始まりました。大きなクレーン車も現場に入り、工事事務所の設営が進んでいます。
